📋 認證流程與費用

簡樸房認證流程及成本

由登記期時間表、業主應按什麼順序做,到政府費用、專業人士核證費及工程費參考區間,一頁清楚了解。

簡樸易站在業主角度,協助你先了解風險及費用方向,再決定是否進入整改及正式認證,避免盲目開工。

先評估,再決定是否整改
費用透明,不誇大
業主角度出發
簡樸房認證流程及費用 — 到場評估、圖則檢視、整改工程

2026–2030 重要時間表

業主需要了解的五個關鍵節點,錯過任何一個都可能影響費用及法律風險。

1

2026年3月1日

登記期開始。業主可向房屋局登記,登記費用全免,同時享有早鳥認證費減免。

2

2027年2月28日

登記期結束。逾期未登記的業主將失去寬限期保障及早鳥費用優惠。

3

2027年3月1日

執法開始。違法出租無有效登記或認證的分間單位罪行條文生效,罰則正式實施。

4

2029年9月1日

倒數期開始。已登記但尚未獲認證的分間單位,不可再訂立新的住宅租賃合約。

5

2030年3月1日

正式全面執法。未取得有效認證的分間單位面對正式執法,屆時工程費及排期將大幅上升。

業主應該按什麼順序做?

先評估,再判斷是否值得做,再進入整改及正式認證,避免盲目開工。

認證前評估
1

認證前評估

了解單位風險、可行性及費用方向,再決定下一步。

寬限期登記 / 文件準備
2

寬限期登記 / 文件準備

按時提交 REG-01 相關文件,保留寬限期保障及早鳥費用優惠。

聘請指明專業人士
3

聘請指明專業人士

由符合資格的註冊建築師或工程師跟進,制定整改方案及圖則。

進行必要整改工程
4

進行必要整改工程

按評估結果及專業人士方案,處理所需工程改動。

提交簡樸房認證申請
5

提交簡樸房認證申請

由指明專業人士完成核證並向房屋局提交,取得正式認證。

💡
重要提示:先評估,再判斷是否值得做,再進入整改及正式認證,避免盲目開工。認證前評估有助你了解整改範圍及費用方向,是最重要的第一步。

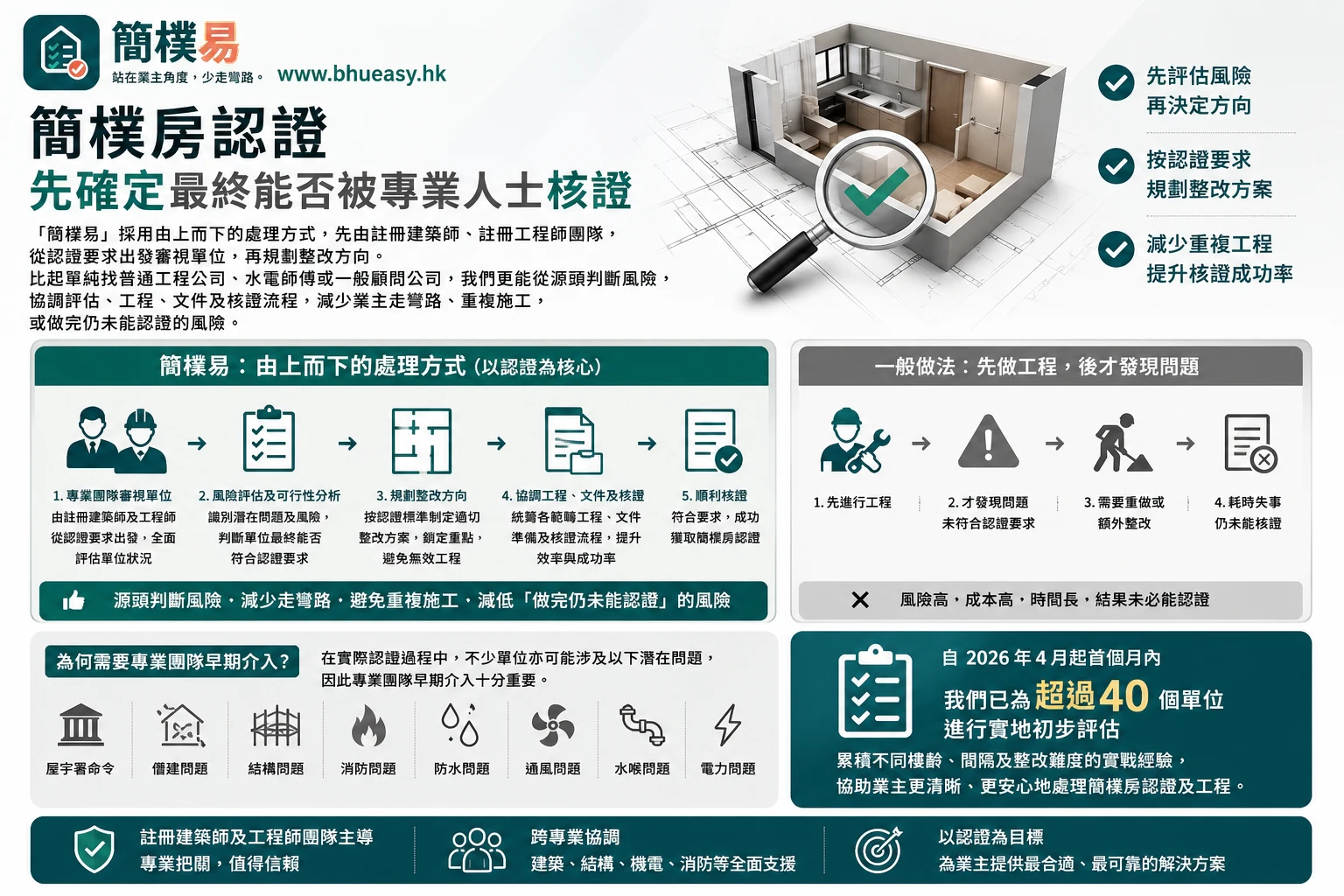

簡樸房認證流程總覽:先評估、再整改、再認證

三大費用一覽

簡樸房認證總費用由三部分組成,各有不同計算方式及範圍。

🏛️ 政府申請 📄✅
政府申請費
全免 — HK$3,000
每個分間單位

早鳥期有費用減免。首年全免,之後按時段收費,標準費為每個分間單位 HK$3,000。

👷‍♂️ 專業人士核證 📐🖊️
指明專業人士核證費
約 HK$4,000 起
每個分間單位

視乎分間單位數量及複雜程度。費用為市場參考,實際須與相關專業人士確認。

🏗️ 工程整改 🛠️📋
工程整改費
約 HK$10,000–50,000+
每個分間單位(視乎整改程度)

視乎整改程度分為輕微、中度及大改三級,費用差距較大,先評估才能更準確估算。

政府申請費用一覽

申請類別 費用 備註
早鳥全免 免費 符合指定條件,於首年(2026年3月至2027年2月)提交認證申請
早鳥優惠費 HK$1,500 / 分間單位 在寬限期內(早鳥期第二、三年)申請
標準申請費 HK$3,000 / 分間單位 早鳥期後提交,認證有效期 5 年
認證續期費 HK$2,400 / 分間單位 認證到期後申請續期,需符合當時最新標準
ℹ️

以上費用資料僅供參考,實際收費以政府最新公告為準。業主應在提交申請前確認當時適用的費用安排。

工程整改費用參考區間

費用視乎單位現場情況、分間數量及所需工程性質而有較大差異。

輕微整改示意圖
低風險

輕微整改|基本條件接近符合

HK$15,000–40,000

現有格局、面積、高度及逃生路線大致符合要求,只需補設備、補文件或局部修正。

常見包括:

防火門配件/自掩門調整、補裝防煙封條、火警偵測器、滅火器、局部防水修補、通風改善、獨立水電錶申請及文件整理。

中度整改示意圖
中風險

中度整改|局部間隔或水電需調整

HK$40,000–90,000

整體格局仍有機會保留,但需要局部拆改或重新配置,才可接近認證要求。

常見包括:

其中一間房未達 8 平方米,需要局部調整間隔;廁所防水翻新、加設廁所外供水點、窗戶玻璃面積不足 0.1 平方米或未能開啟,需要改善採光及通風;走廊闊度修正、通風改裝、局部水電重佈;單位沒有鹹水供應,需要重新安排淡水供應、加設淡水分錶/獨立水錶方案。

大型整改示意圖
高風險

大型整改|可能需要重整格局

HK$90,000–160,000+

涉及較大消防、結構、僭建或整體布局問題,未必適合直接開工,需先判斷是否值得整改。

常見包括:

多間房面積不足、樓底不足、走廊嚴重不足、入口防火門被拆或大幅改動、分間單位入口直接開向公用走廊、完全沒有合資格窗戶或窗戶開向不合資格位置、涉及僭建/露台改廁所、結構荷載未能確認、屋宇署命令未處理,或水電消防系統需要全面重做。

ℹ️

以上為市場參考區間,並非正式報價。實際費用需按單位現場情況、分間單位數量、樓宇條件及專業人士評估而定。最準確的方法是針對你的單位進行認證前評估。

業主角度:什麼情況較值得做?什麼情況要先小心?

較值得做的情況

  • 單位本身條件較好,只需輕微至中度整改
  • 位置及租務需求仍具吸引力
  • 工程費用在合理回報範圍內
  • 業主有長線持有計劃

較高風險 / 未必值得做

  • 單位面積不足,難以符合最低要求
  • 走廊、防火、通風等關鍵條件難以改善
  • 大改成本過高,回本期過長
  • 業主打算短期出售或不願承擔整改責任
💡
因此,先做認證前評估,通常比一開始便貿然開工更重要。了解你的單位屬於哪一類,才能做出合理決定。

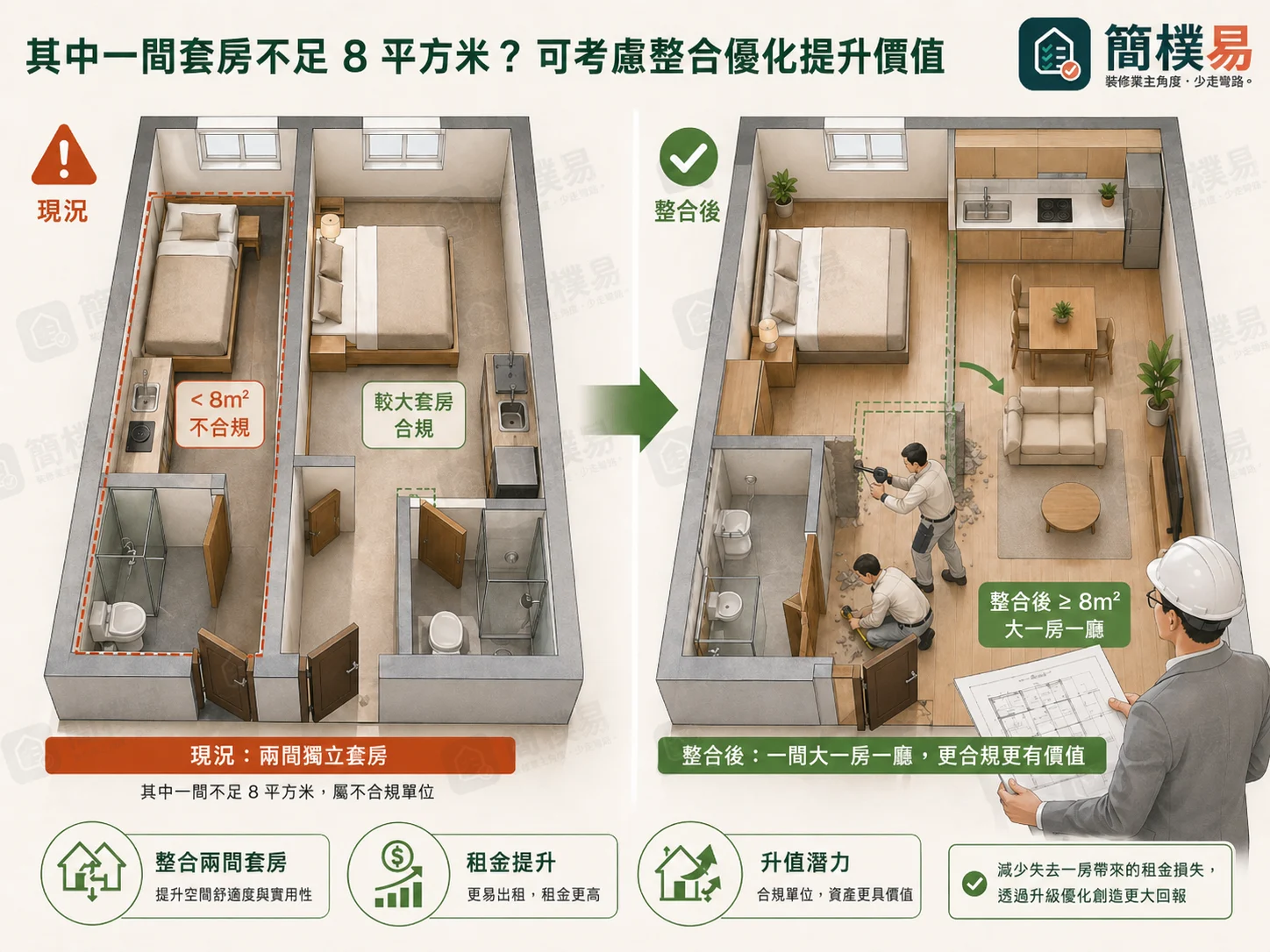

二改一簡樸房整改例子

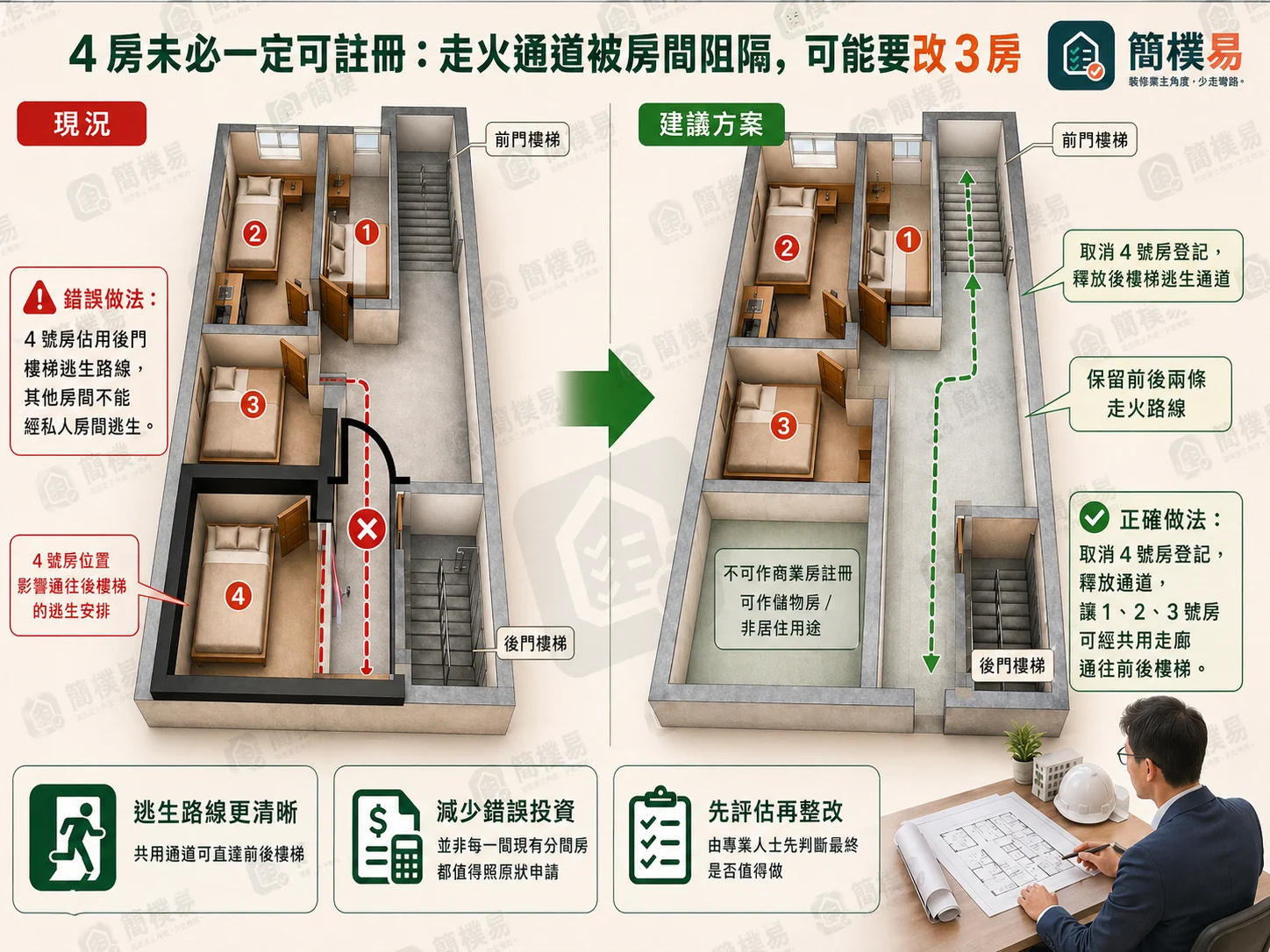

四改三簡樸房整改例子

業主最常問的問題

建議先登記,同時進行認證前評估,了解整改範圍及成本,再決定是否進入工程階段。登記與評估可以同步進行,但不建議未做評估便貿然開工。
寬限期內已登記的單位,可在指定條件下繼續出租,但最終仍需完成認證。具體條件請參考政府最新指引及專業意見。
是的。簡樸房認證申請須由合資格的指明專業人士(即符合指定條件的註冊建築師或工程師)核證及簽署,不可自行申請。
簡樸房認證一般有效期為五年,期後可申請續期,但需符合當時的最新標準。續期費用為每個分間單位 HK$2,400。
不是。認證前評估是由顧問協助業主了解風險、整改方向及費用方向,不具備法定效力,不能替代正式的專業人士核證。
不一定。部分單位只需輕微整改,費用相對合理;但若單位存在較多不符合條件的地方,費用可能較高。因此先做評估,了解需要改什麼,才能更準確估算。
簡樸易辦公室預約面談及簡樸房認證前評估服務

仍有疑問?

每個單位情況不同,以上答案只提供一般參考。如需了解你的單位具體情況,歡迎 WhatsApp 查詢或預約認證前評估。

💬 WhatsApp 查詢
簡樸房認證前評估服務

不確定你的單位屬於哪一類?

先做認證前評估,了解風險、費用範圍及下一步路線,再決定是否進入正式認證或整改工程。
